防水資訊|地下室頂板防水施工工藝標準
作者:
一、工藝流程
1、適用范圍
地下室頂板單面自粘防水卷材防水層施工。
2、工藝流程
基層處理→自粘卷材附加層→自粘卷材大面施工→保護層施工。
3、基層處理
將基層清掃干凈,基層應平整、清潔干燥。立墻抹灰面不得出現空鼓、開裂返砂等現象,安裝的水電管、煙道等套管必須施工完成;平立面交接處、轉折處、陰陽角等均應做成均勻一致、平整光滑的圓角,圓弧半徑不小于50mm;對混凝土缺陷部位、施工縫等進行處理;需要在立墻上收口的部位,應預留出泛水槽;與側墻立面卷材連接處必須將接頭清理干凈。
4、自粘卷材附加層
平立面交接處、轉折處、陰陽角處,需設置500 mm寬雙面自粘卷材,平立面平均展開;

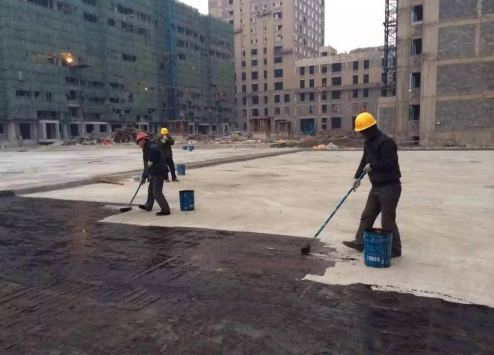

5、自粘卷材大面施工
卷材厚度3mm,聚脂胎單面自粘,采用濕貼法施工,要求與基層滿粘;搭接長度為不小于80mm,搭接部位卷材應為雙面自粘。卷材翻上墻的上口必須全部收入泛水槽內,并固定牢固。自粘卷材與側墻SBS卷材交接處必須翻至立墻面200mm,采用熱熔法將自粘卷材與立墻的SBS卷材連接。
6、保護層
立面采用多孔磚砌筑120墻作保護層;平面采用50~70mm厚細石混凝土向盲溝找坡。保護層施工應在防水施工完成四天后進行。
二、控制標準及注意事項
1、材料品牌、胎體、厚度、型號需符合合同及規范要求,材料進場后需要見證取樣送檢,檢驗合格后才能使用。
2、地下室頂板混凝土表面必須壓光,作為防水基層,如不滿足,應采用1:3水泥砂漿找補平整,如場地條件允許,應在地下室頂板混凝土完成一周后開始防水施工;如場地條件不允許,必須在后期做防水的,防水施工前必須將混凝土頂板上的浮土、浮漿等清理,再用水槍將表面洗干凈,再從地下室觀察地下室頂板,如有裂縫漏水,必須先將裂縫處理后方可進行防水施工。
3、防水單位與總包單位必須進行工作面交接,如發現基層沒有清洗干凈,不平整、有浮漿、有裂縫等不滿足防水施工條件的,不得進行移交,必須由總包單位處理。防水施工完成、驗收合格后,再將工作面交還給總包。防水完成后,總包應立即組織防水保護層施工。地下室后澆帶可先預留,在后澆帶封閉后,再將防水連接。
4、結構自防水是墻身防水重要保證,混凝土、后澆帶澆筑及止水鋼板應嚴格按規范實施。
5、新舊卷材搭接處,應將原有卷材接口清理干凈,經監理驗收后方可進行粘接。
6、自粘卷材施工時,基面必須干燥,否則卷材將不能與基層粘接牢固。
7、卷材鋪貼后應平整、順直,搭接尺寸正確,不得有扭曲,搭接部位應檢查粘接牢固程度、搭接長度及粘接飽滿度。自粘卷材施工后,所有部位必須滿粘,不得有空鼓。
8、防水施工過程監理應全過程站。完成后應報質監站進行專項驗收。
三、記錄控制
1、原材進場檢驗及見證取樣復試報告
2、工作面移交單理旁站記錄、隱蔽驗收記錄
